En fin de semaine dernière, la première neige est tombée. C’était davantage de la neige fondue qu’autre chose mais elle signe bien l’approche de l’hiver. Les températures ont du mal a dépasser les 10°C dans la journée et dans la nuit, elles déscendent en dessous de zéro.
Bien qu’on soit passé, il y a trois semaines déjà, d’un ciment à 100{86faa949d09500cfb2fb8be01edc8582822a5980221f039bd4bbebd1d0646763} de chaux à un ciment à 90{86faa949d09500cfb2fb8be01edc8582822a5980221f039bd4bbebd1d0646763} de chaux et 10{86faa949d09500cfb2fb8be01edc8582822a5980221f039bd4bbebd1d0646763} de ciment prompt pour accélérer la prise, on ne pourra quand même pas continuer le montage des murs très longtemps s’il gèle régulièrement pendant la nuit.
Les maçons ont presque fini de monter le mur de la façade nord jusqu’au niveau du solivage des chambres. Ils n’iront pas plus haut cette année car sinon le charpentier devrait intervenir et avec l’incertitude du temps, nous ne voulons pas courrir le risque d’avoir la charpente à moitié posée lorsque l’hiver se décidera à s’installer véritablement.

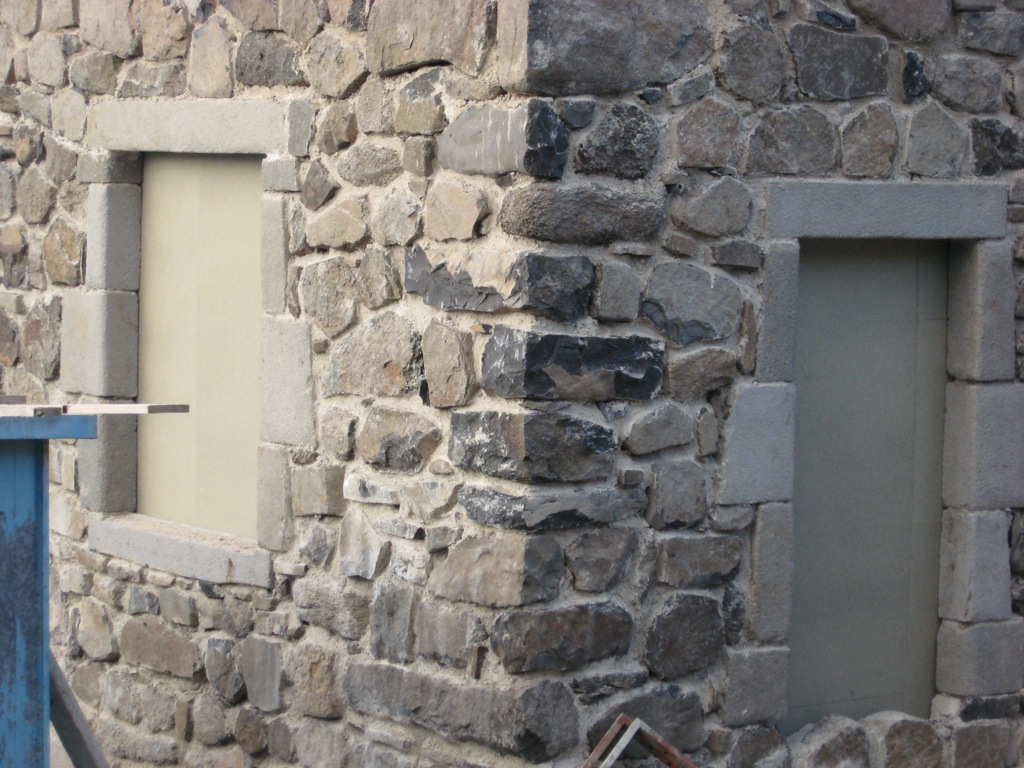

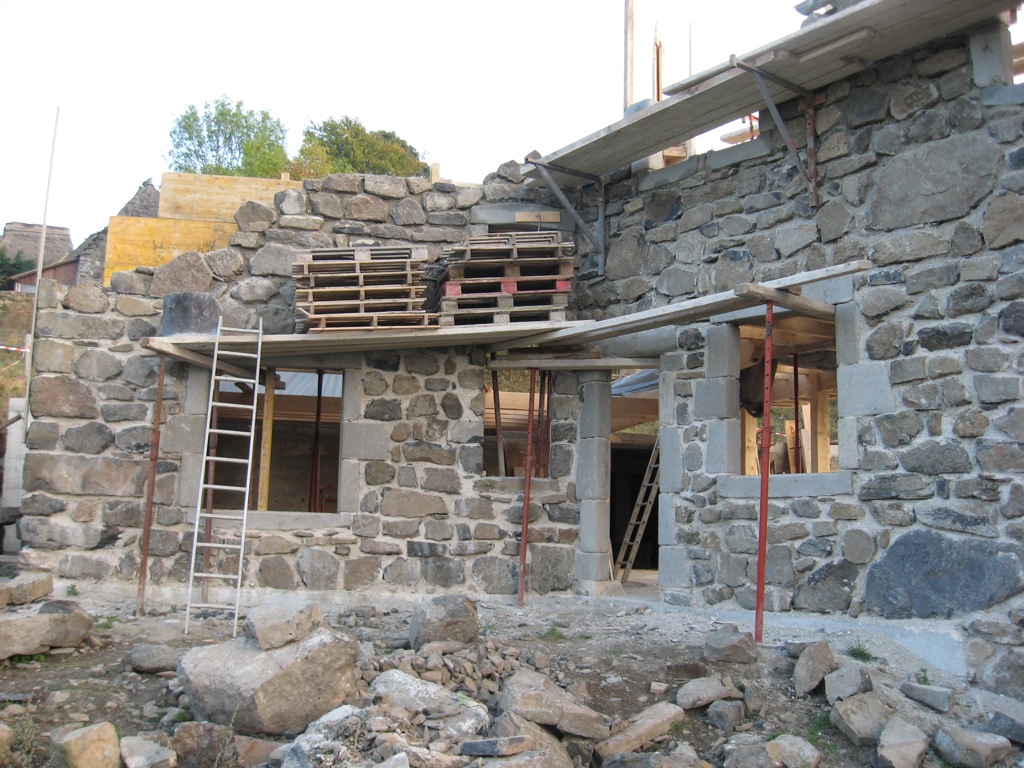

Le linteau de la fenêtre de l’escalier vient d’être posé. On a un peu de mal à voir la fenêtre sur la photo ci-après car elle se trouve juste derrière l’échafaudage et les pallettes.
Mon père à commencé à fermer les ouvertures du rez-de-chaussée avec des plaques d’aglo pour essayer de protéger au maximum la construction pendant l’hiver.

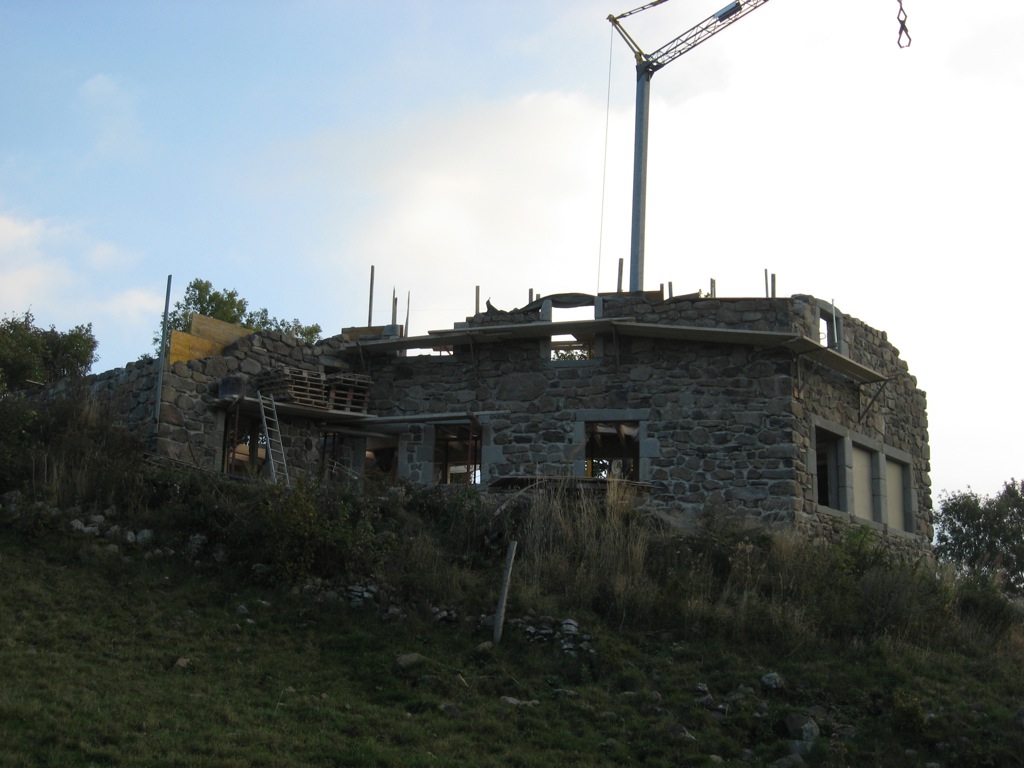

Les poteaux et les poutres du plancher entre le RDC et le 1er étage sont toutes posées et les maçons ont déjà bien avancé sur le montage des murs au niveau du 1er étage.
On peut distinguer sur les photos les différences de niveau de plancher entre l’entrée, la chambre du RDC et la mezzanine. On commence également à se faire une idée des volumes des pièces et de l’espace au RDC bien qu’il faille encore penser qu’il manque toujours les 25cm d’isolation paille et les 4cm d’enduit terre.
La construction des murs au niveau des chambres au-dessus du coin repas est presque fini et les maçons vont maintenant se pencher sur le montage de la façade nord. Nous avons décidé de ne pas poser le solivage des chambres et les fermes de la toiture avant cet hiver. Il reste encore pas mal de travail au niveau du montage de la pierre et d’ici que tous les murs soient prêts pour la pose du 2ème solivage, on sera presque en décembre. Nous ne voulons pas prendre le risque d’avoir une toiture à moitié posée quand la première tempête de neige va pointer son nez.
Nous sommes un peu déçu de savoir que la maison ne sera pas couverte et fermée avant l’hiver car ça va nous retarder dans notre calendrier des travaux. En même temps, mieux vaut être patient et prendre le temps de faire les choses comme il faut plutôt que de se précipiter et risquer de bacler un travail qui pour l’instant ne se déroule pas trop mal.
